Bautagebuch - 24. Februar 2026
Neubau | Veröffentlicht am 26.02.2026

Es wird fleißig an den einzelnen Gewerken weitergearbeitet.

Ebene 1:

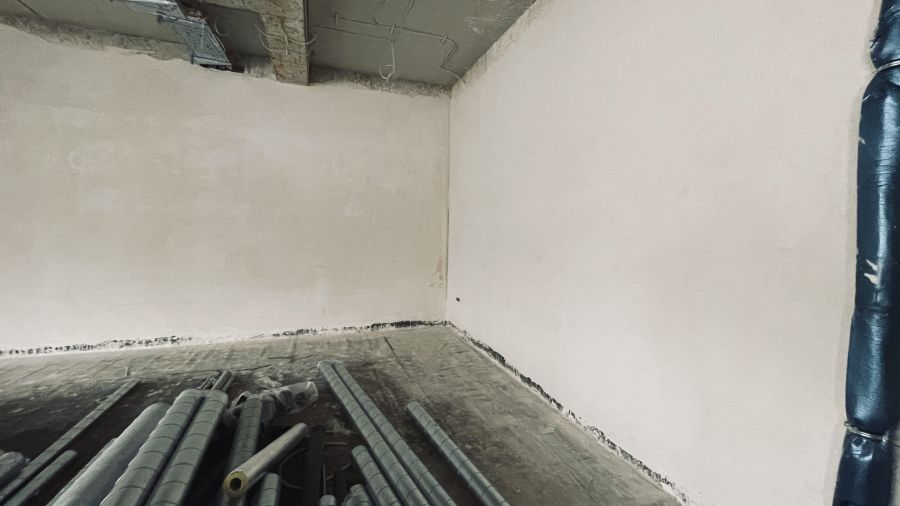

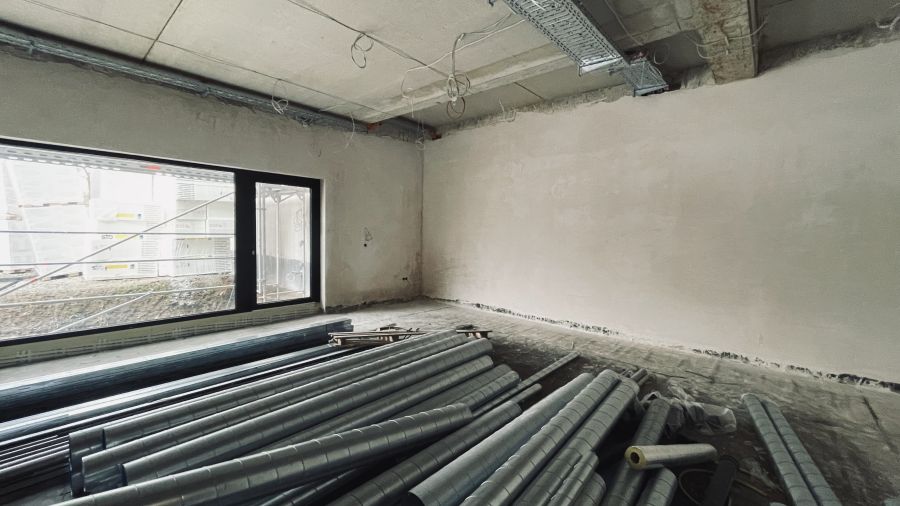

Im Bild 1 & 2 sind die Lüftungsrohre und die Dämmung für die Heizungsrohre zu sehen. Diese Rohre liegen aktuell in den Gruppenräumen 1 & 2.

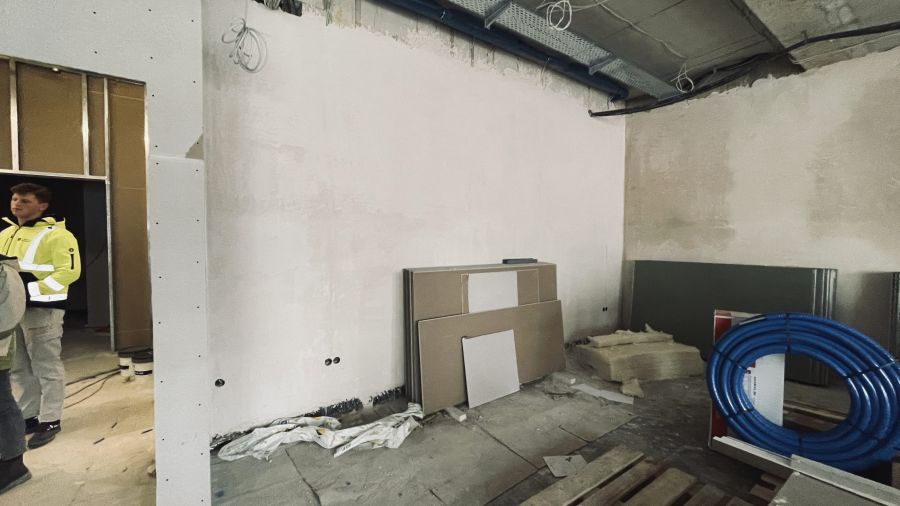

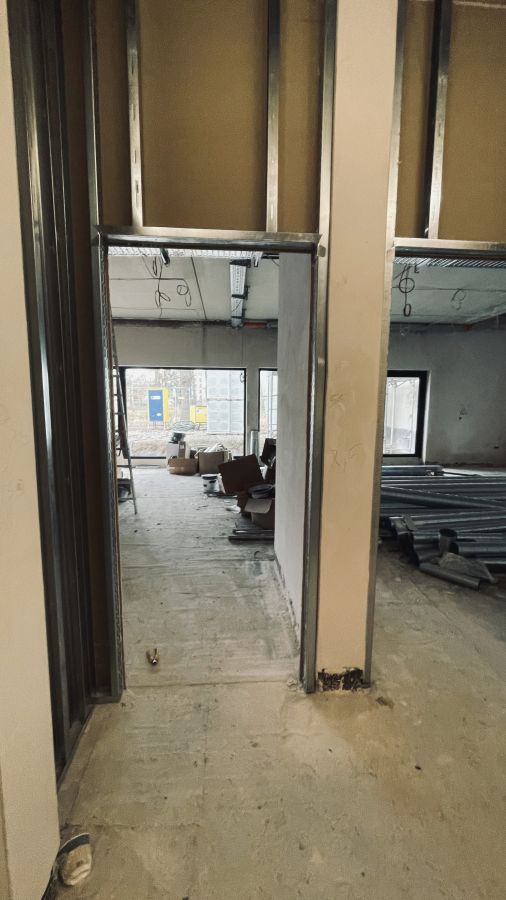

Gruppenraum 1 & 2Gruppenraum 2Die Trennwand zwischen den beiden Gruppenräumen erfolgt im Trockenbau später. Hier ist zu erkennen, dass die Wände der Ebene 1 bereits vollständig verputzt sind. Bilder  3 - 5 zeigen die Eingänge zu den Gruppenräume 1 und 2, einmal aus dem Gruppenraum heraus, einmal aus dem Flur.

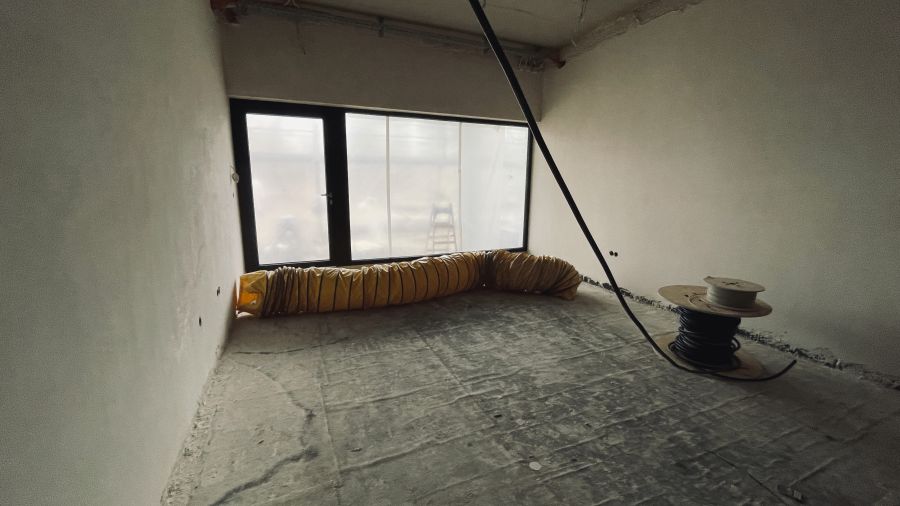

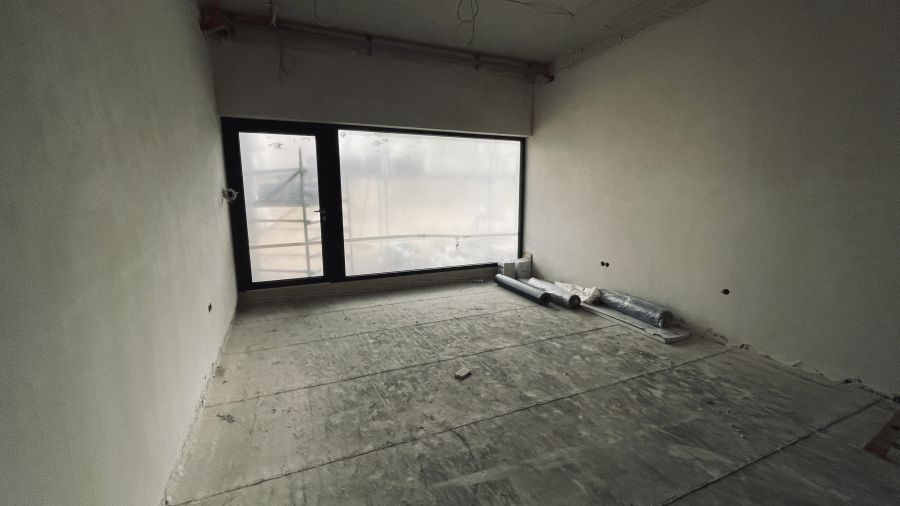

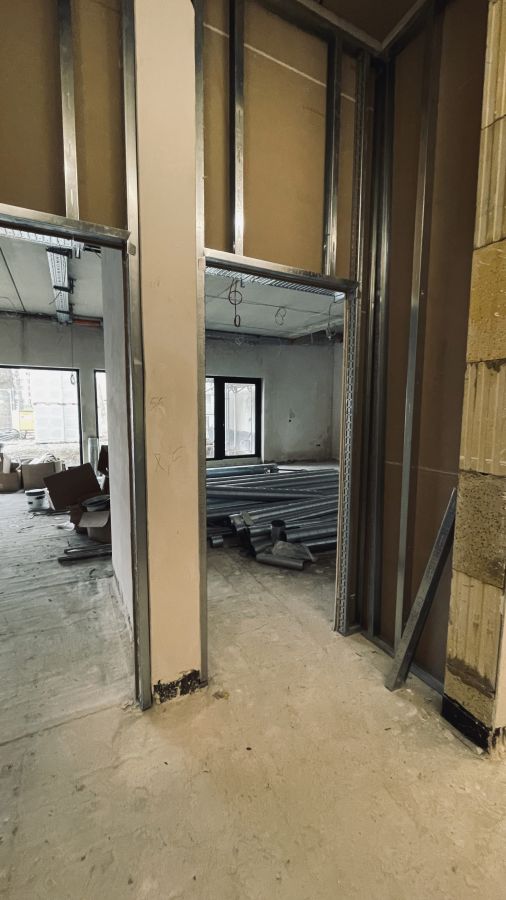

Gruppenraum 1Eingang Gruppenraum 1 & 2Eingang Gruppenraum 1 & 2In den Bildern 6 & 7 sind die Gruppenräume 3 & 4 erkennbar.

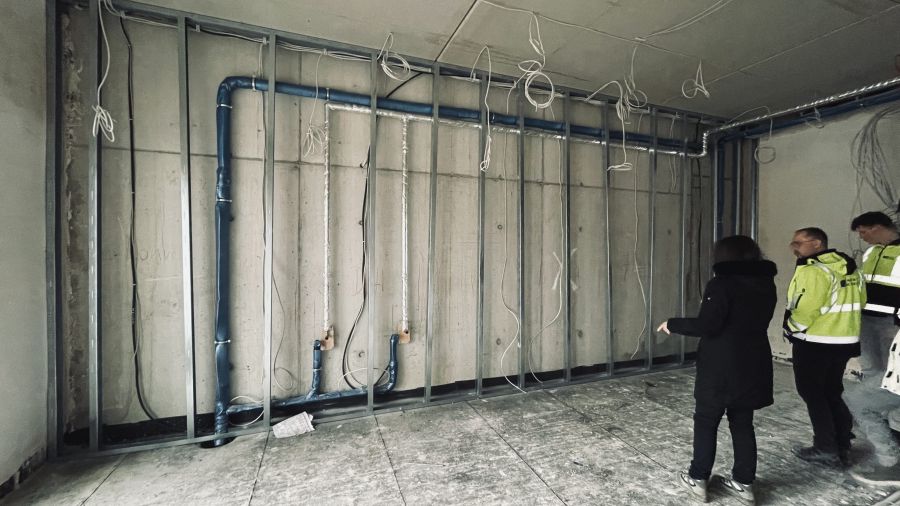

Gruppenraum 3Gruppenraum 4Die Küche in Ebene 1 ist in den Bildern 8 & 9 zu sehen. Der Kasten auf dem Boden im Bild 9 zeigt den Stromanschluss für die Kücheninsel.

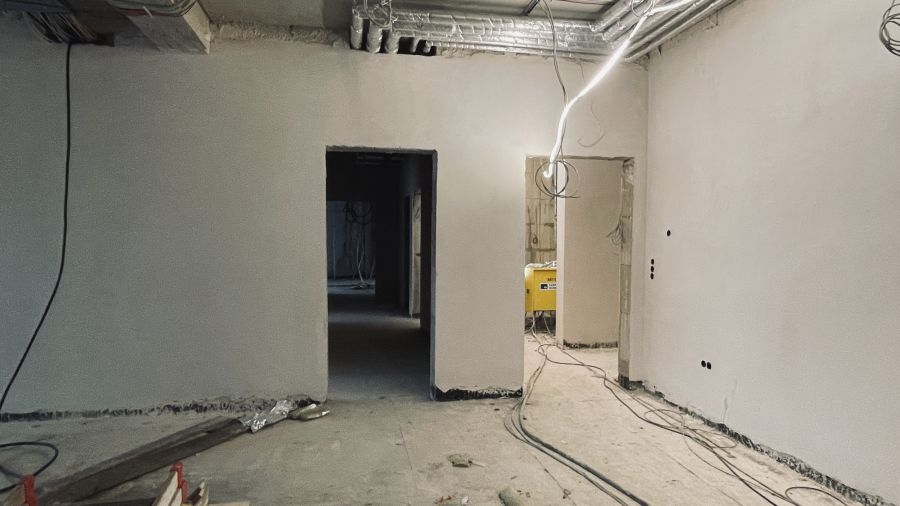

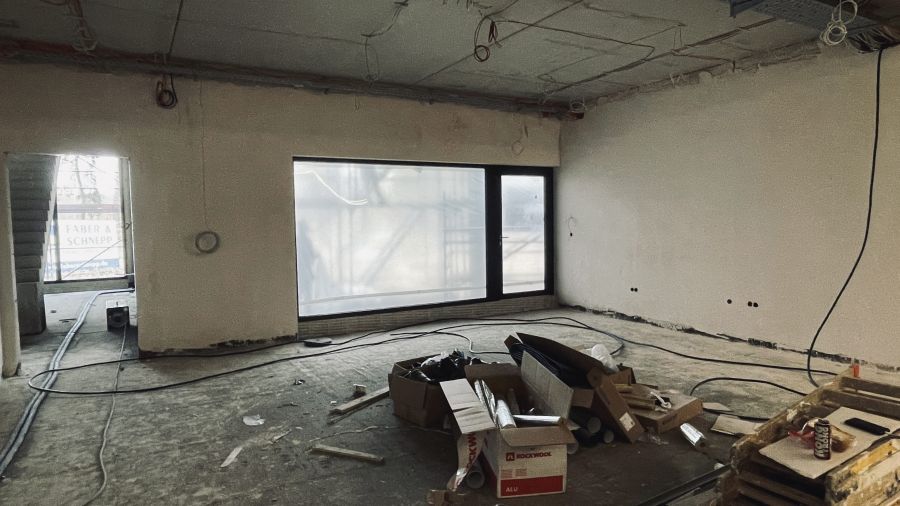

Küche E1Küche E1In den Bildern 10 & 11 sieht man die Welcome-Area.

Welcome-AreaWelcome-AreaBild 12 zeigt die verputzten Wände des Flurs in Ebene 1 zum möglichen 2. Bauabschnitt.

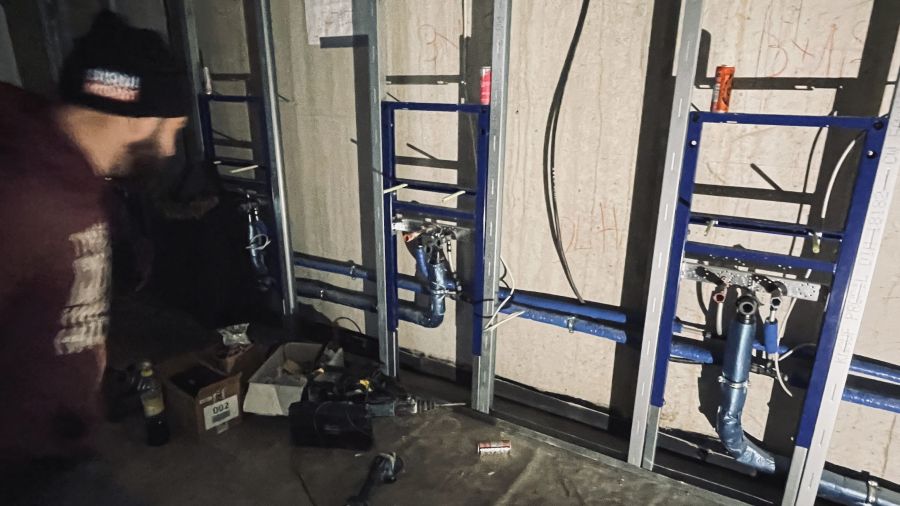

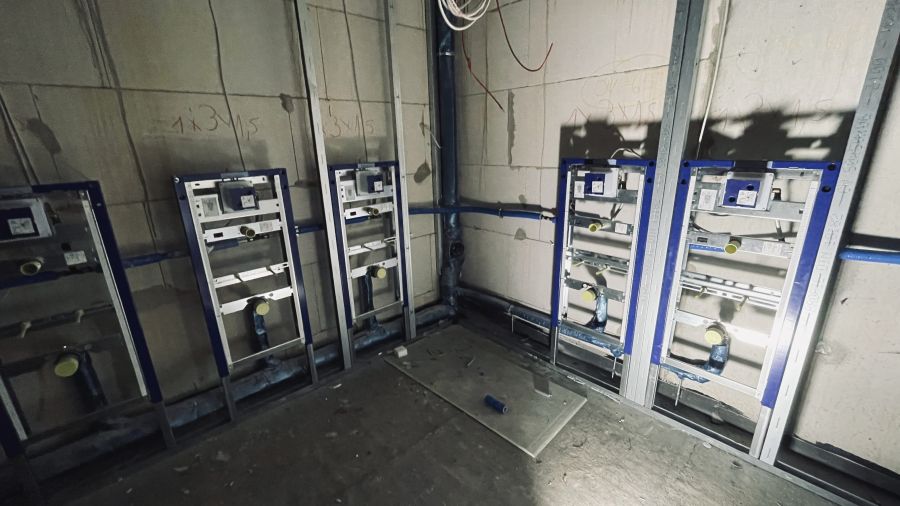

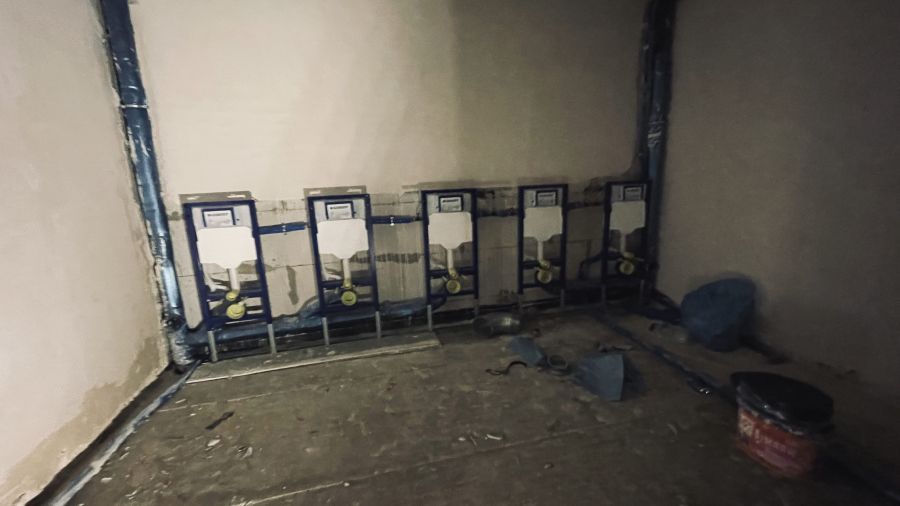

Flur E1Der WC-Vorraum ist in Bild 13, das Damen-WC und das Herren-WC in den Bildern 14 & 15 zu betrachten.

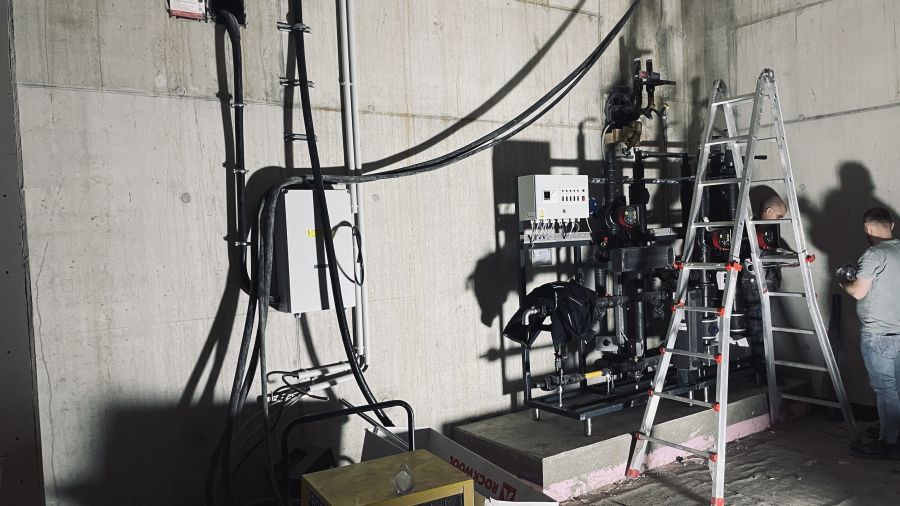

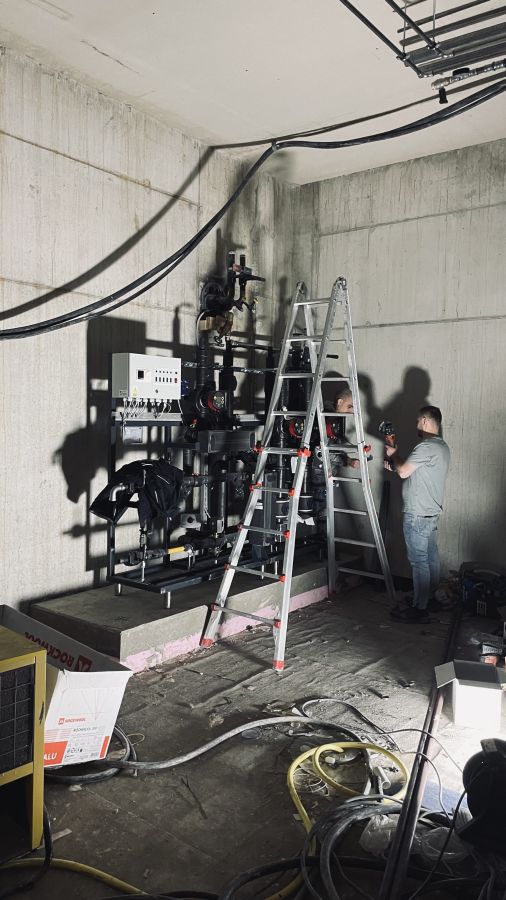

WC-VorraumWC-DamenWC-HerrenAuf den Bildern 16 & 17 wird die Fernwärmeübergabestation installiert.

FernwärmeübergabestationFernwärmeübergabestationDer Aufzug ist im Bild 18 zu bestaunen. Das graugestreifte ist eine Schutzfolie, die am Schluss entfernt wird, damit die Edelstahltür schön glänzen kann.

AufzugEbene 2:

Auch in Ebene 2 sind bereits alle Wände vollständig verputzt.

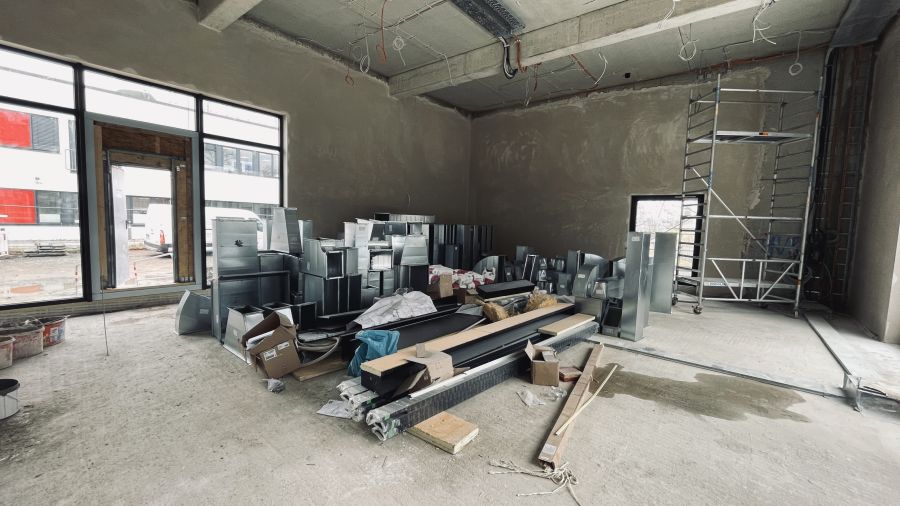

Das Foyer und der Saal 2 sind in Bild 19 zu sehen. Hier liegen bereits die Lüftungskanäle für die Saalbelüftung der Säle 1 & 2. Es fehlt noch die Glastrennwand zwischen Foyer und Saal 2.

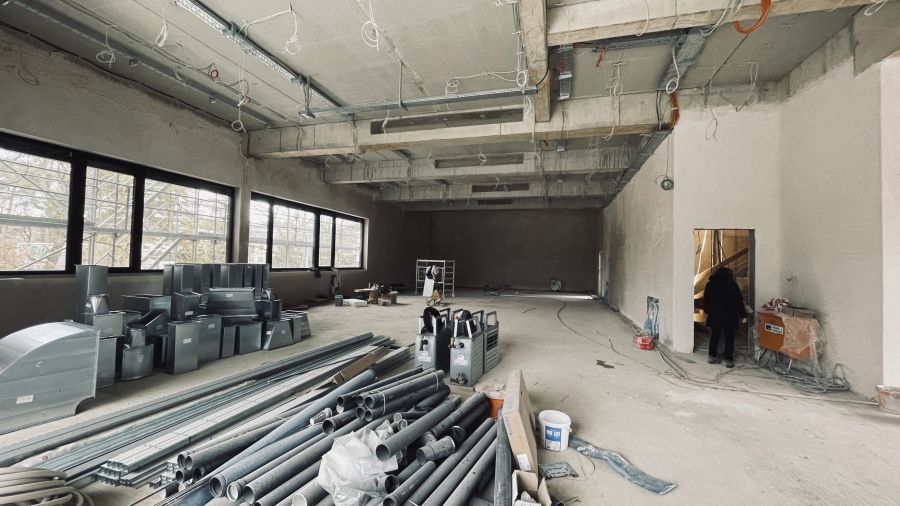

FoyerDer Blick in den Saal 1 Richtung Bühne kann auf Bild 20 bewundert werden. Hier fehlen noch die Glas-Trennwände zum Foyer.

Saal 1Die letzten 3 Bilder zeigen mal die ganze Elektroverkabelung für unser Gebäude. Die orangen Kabel sind Datenkabel, die roten Kabel sind Kabel für die sicherheitsrelevanten Bauteile, die grauen Kabel sind die Elektrokabel.

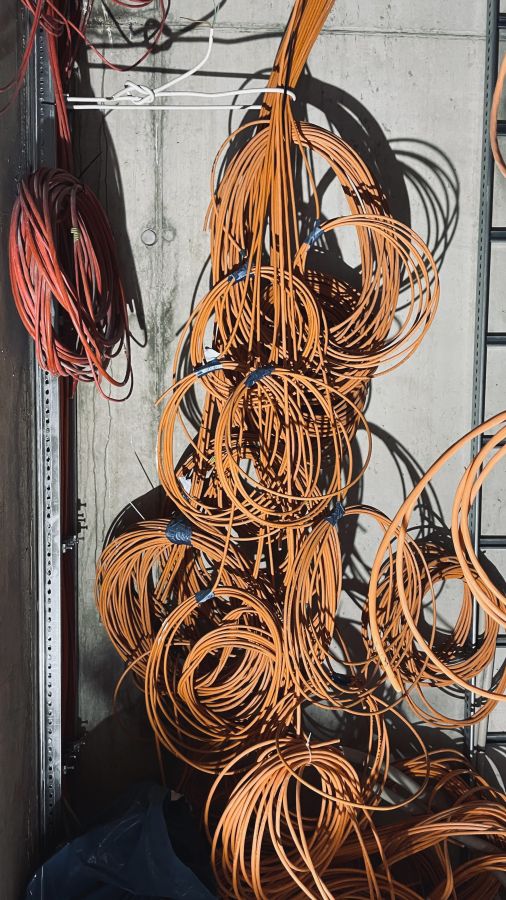

Unterverteilung Garderobe E2Technikraum E2Kabel Technikraum

Ebene 3:

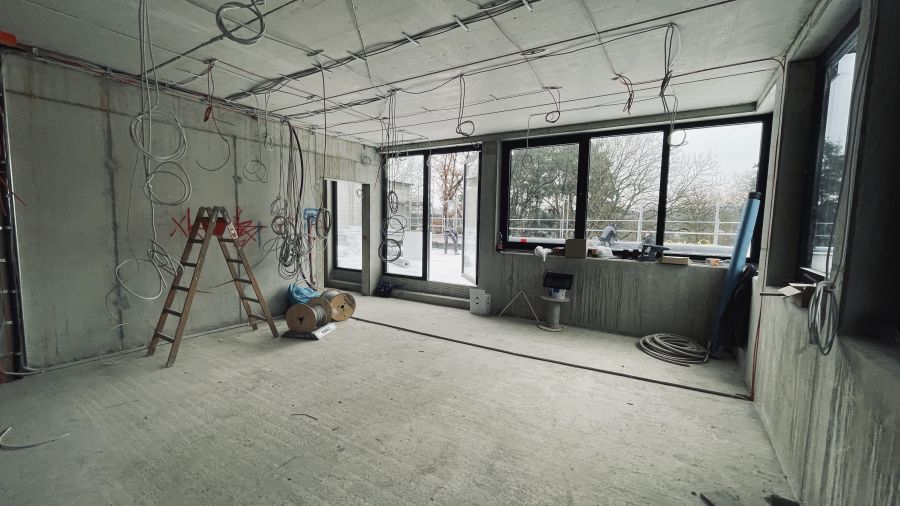

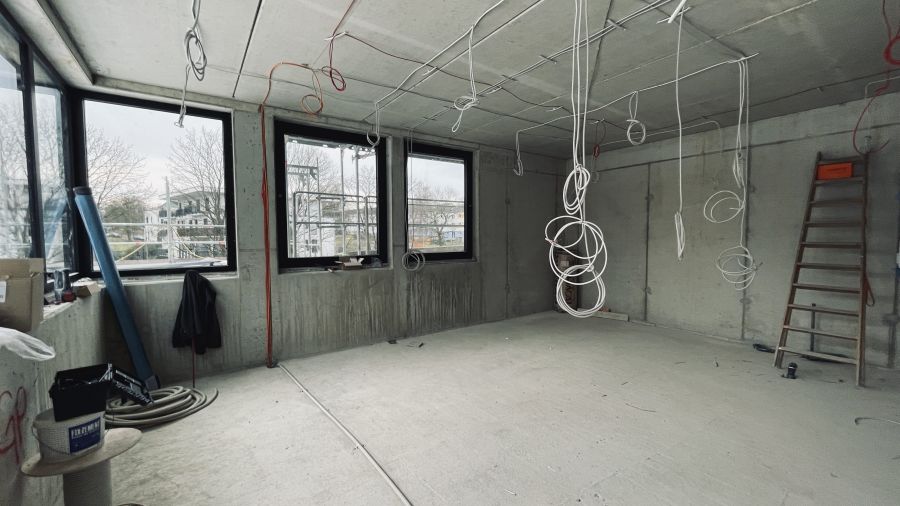

Bei den Pastorenbüros fehlen noch die Zwischenwände, die im Trockenbau hergestellt werden und der Innenputz auf den Wänden (Bild 24 & 25).

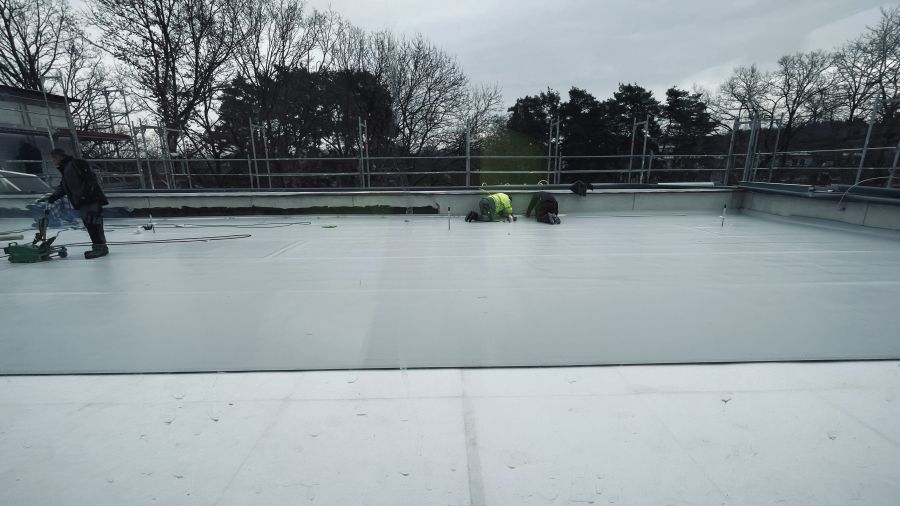

PastorenbürosPastorenbürosIm Bild 26 sieht man die Verlegung der Abdichtung des Daches über dem Saal 1.

Abdichtung DachterasseEbene 4:

Die Bilder 27 - 29 geben einen kleinen Eindruck von der Kapelle.

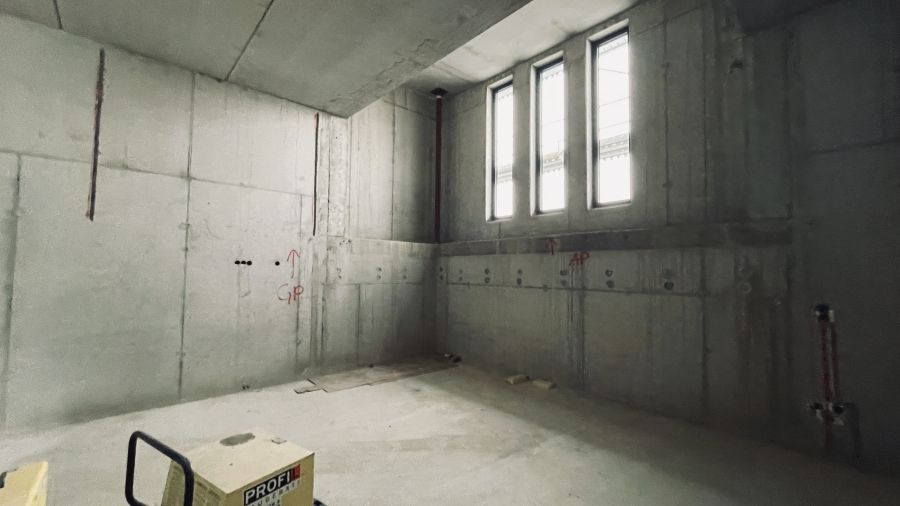

KapelleKapelleKapelleDer Flur, der aus der Kapelle zur Außentreppe führt ist auf Bild 30 zu sehen.

Flur KapelleAuf den Bildern 31 & 32 ist die Aussparung in der Treppenhauswand zu sehen, in der später die Zeitkapsel eingelegt werden soll.

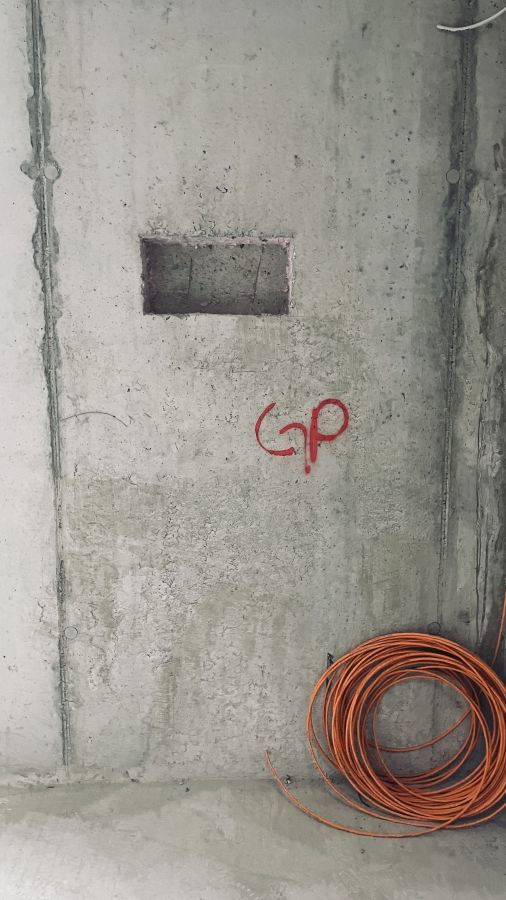

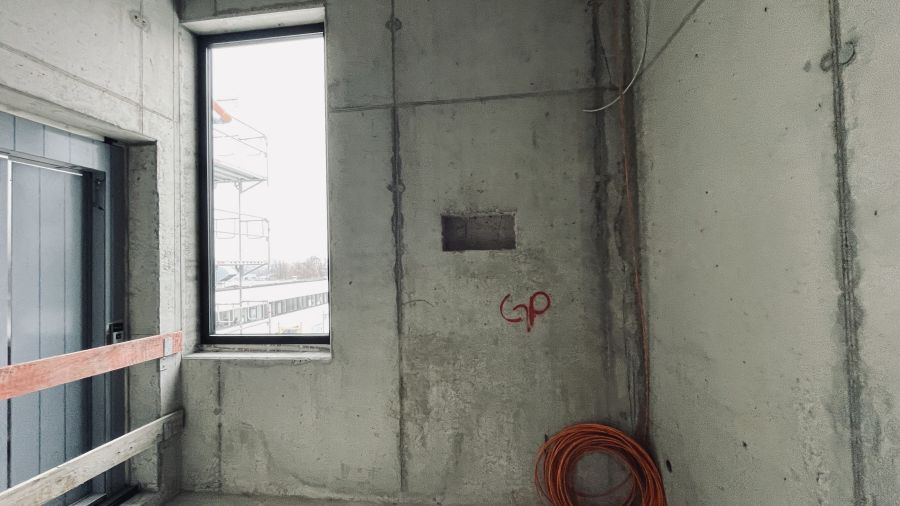

Aussparung ZeitkapselAussparung Zeitkapsel

Bautagebuch - 30. Januar 2026
Neubau | Veröffentlicht am 02.02.2026

Es hat sich einiges getan in der Zwischenzeit. Die Fenster und Außentüren wurden eingebaut, die Dachdämmung und Dachabdichtung in den Ebenen 3 + 4 wurden aufgebracht.

Aufgrund der kalten Witterung und der noch nicht eingebauten Fernwärmeübergabestation wird das Gebäude über eine externe Ölheizung beheizt. Die Betonwände müssen auf diese Weise soweit getrocknet und entfeuchtet werden, dass der Innenputz aufgetragen werden kann. Zurzeit ist die Restfeuchte der Betonwände noch zu groß für den Putzauftrag.

Die Elektriker haben ca. die Hälfte der Leitungen verlegt.

Die Heizung-, Lüftung- und Sanitärarbeiten haben begonnen. Hiervon sind ca. 15 % erledigt. Die Rohinstallation soll bis Ende Februar fertiggestellt sein. Die Fußbodenheizung soll bis Anfang März verlegt sein.

Die Trockenbauer stellen fleißig die nichttragenden Innenwände, sodass etwa Mitte März der Estrich eingebracht werden kann.

Der Aufzug wurde in dieser Woche installiert, ist aber noch nicht betriebsbereit. Hier muss der Elektriker noch einige Bauteile anschließen und verbauen.

Sobald die Witterung es zulässt, soll auch mit der Außenwanddämmung begonnen werden.

Die Innentüren wurden heute bestellt und sollen etwa Mitte April geliefert werden.
